Более 270 человек сегодня работает на строительстве ТЭЦ «Восточная» на месте центральной пароводяной бойлерной во Владивостоке. Новый энергообъект переведет на себя 30 % нагрузки ВТЭЦ-2 уже в будущем отопительном сезоне. А во вторник, 24 марта, станцию посетил генеральный директор ОАО «РАО ЭС Востока» Сергей Толстогузов. Побывали на стройке и корреспонденты VL.ru.
Работать новая станция будет на природном газе, резервным топливом станет мазут. Мощность ТЭЦ составит 139,5 МВт электрической энергии и 421 Гкал/ч тепловой энергии в горячей воде и 11 Гкал/ч в паре. Голубое топливо на станции уже есть, сейчас его будут подводить к газовому хозяйству.

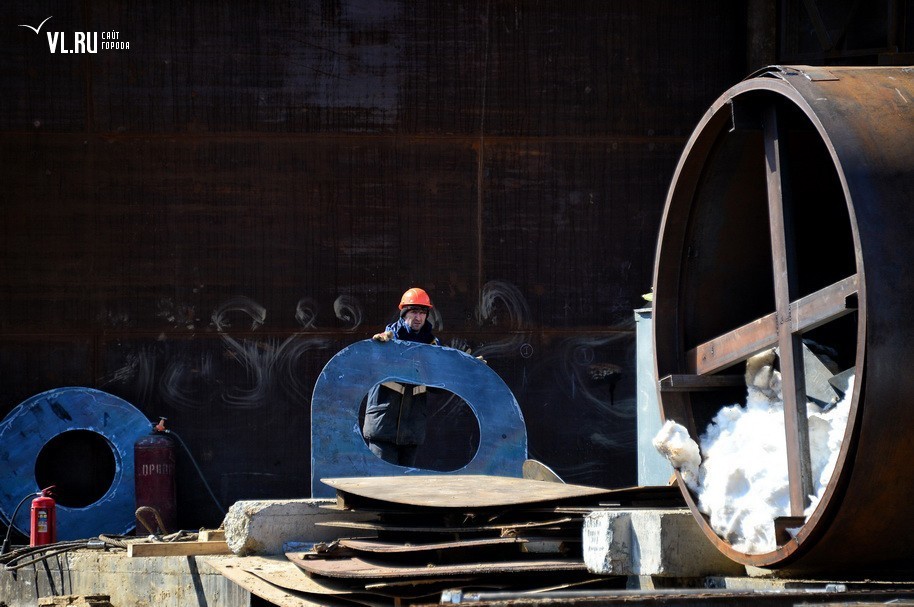

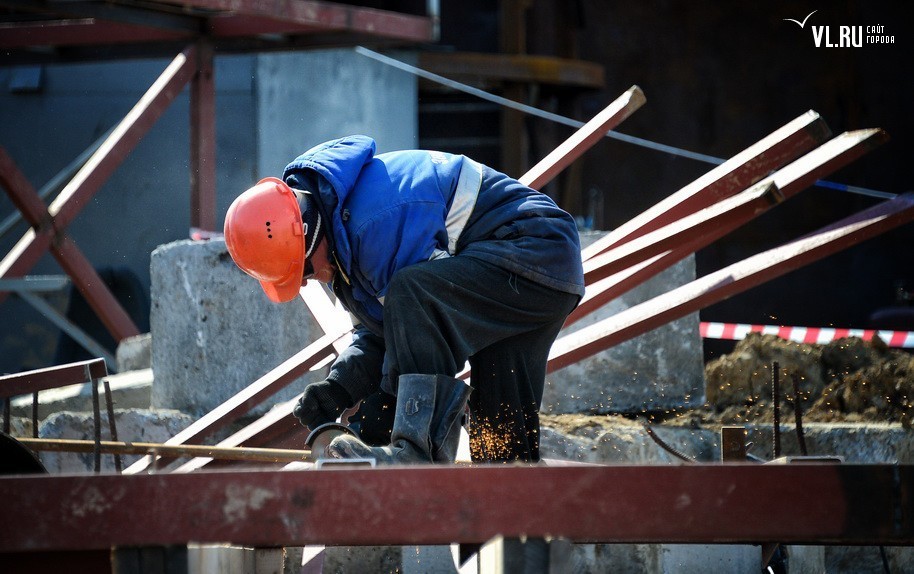

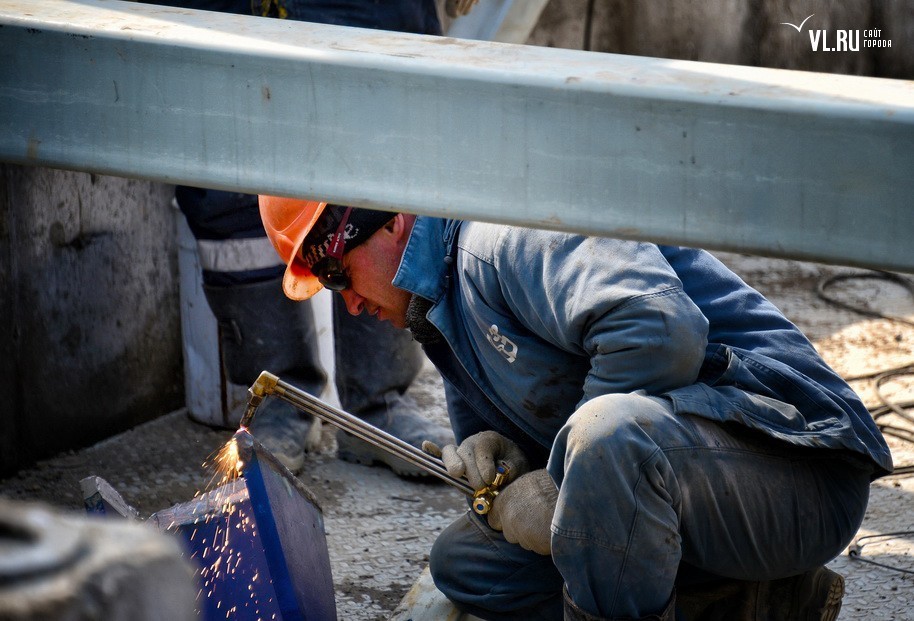

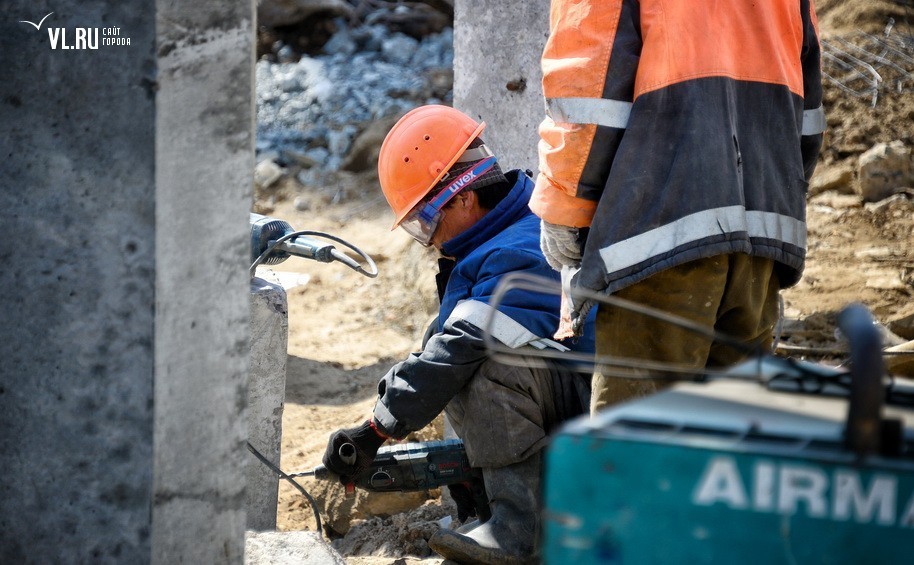

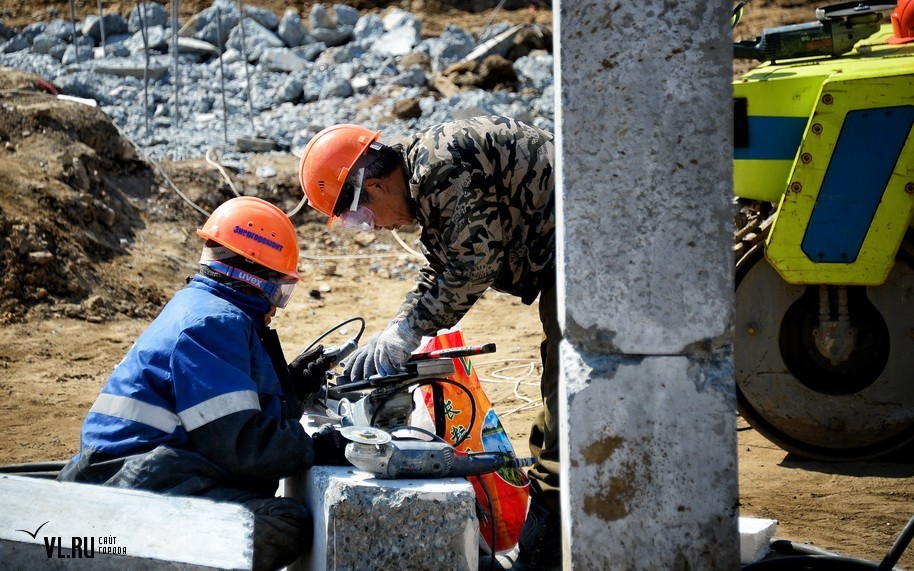

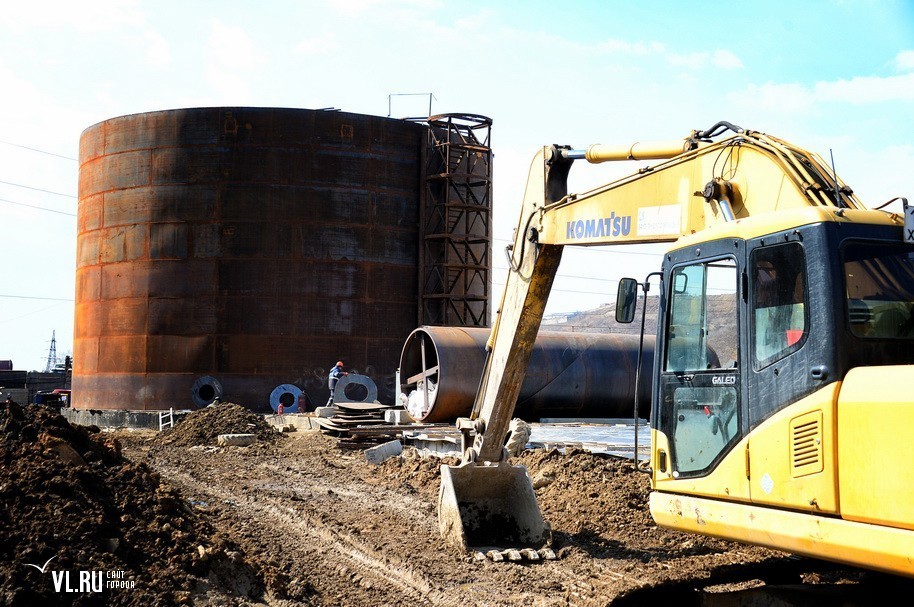

«Мы будем делать врезку, уже проект есть», - рассказывает начальник участка Валерий Прокопец. 58 человек под его руководством забивают сваи, ставят опоры, делают дымовую трубу, полностью монтируют газовое и мазутонасосное хозяйство, заливают фундаменты дожимной компрессорной станции, которая будет подавать газ на газотурбинные установки.

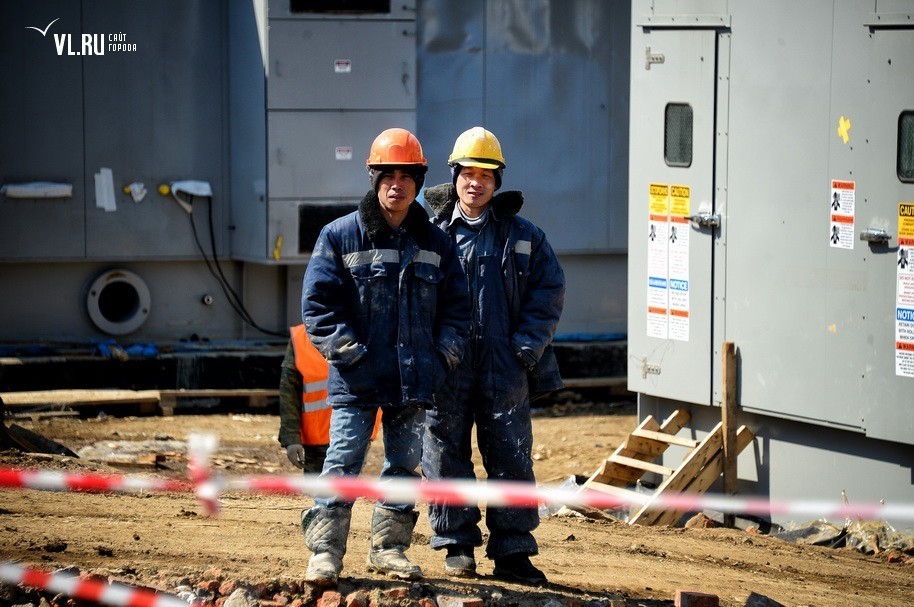

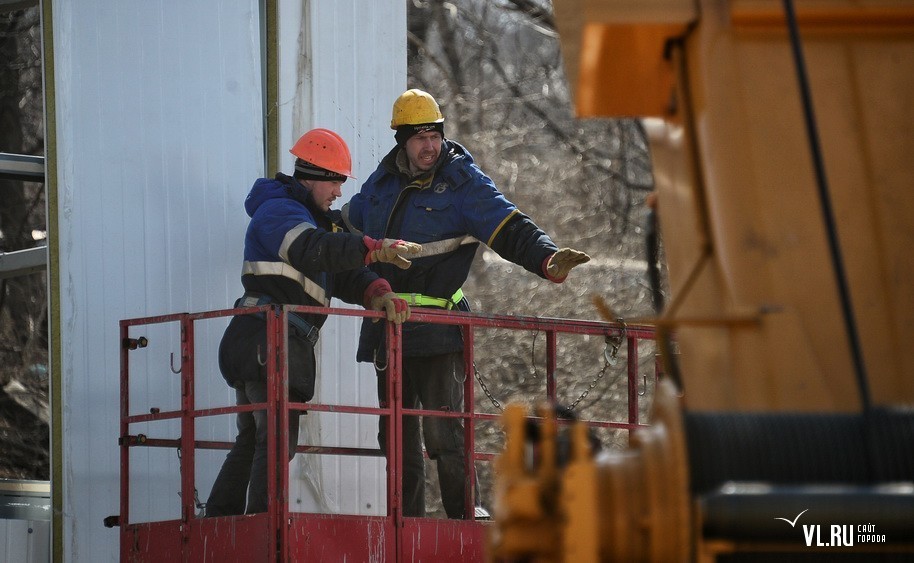

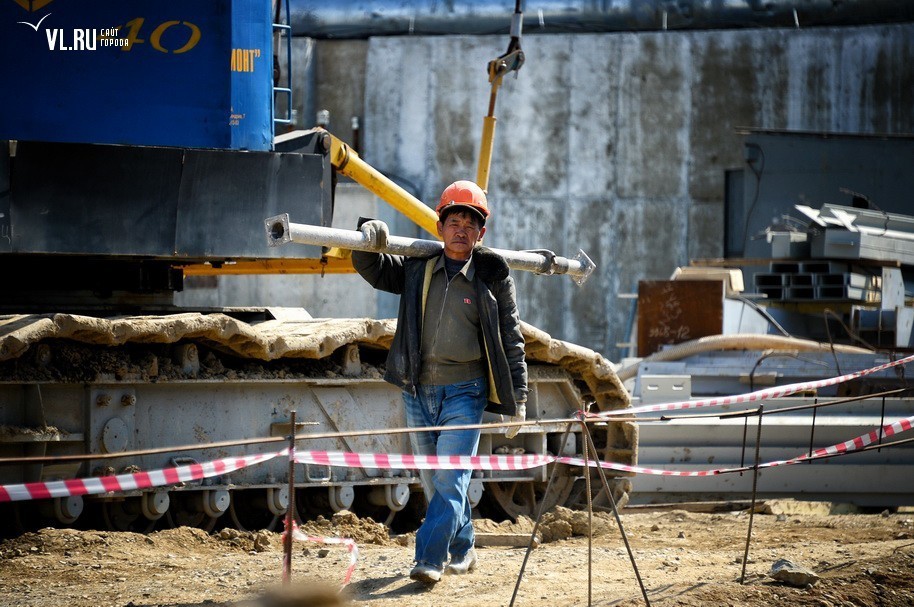

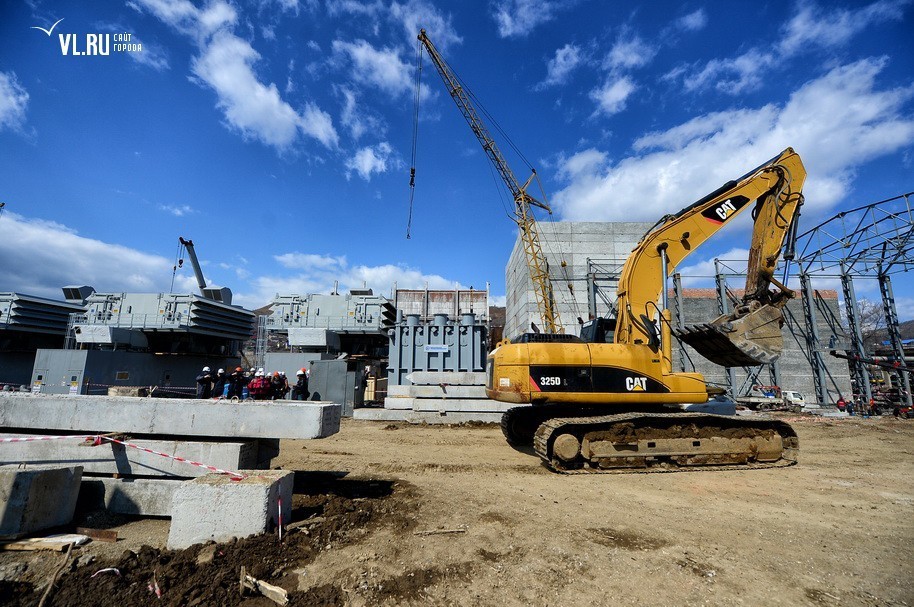

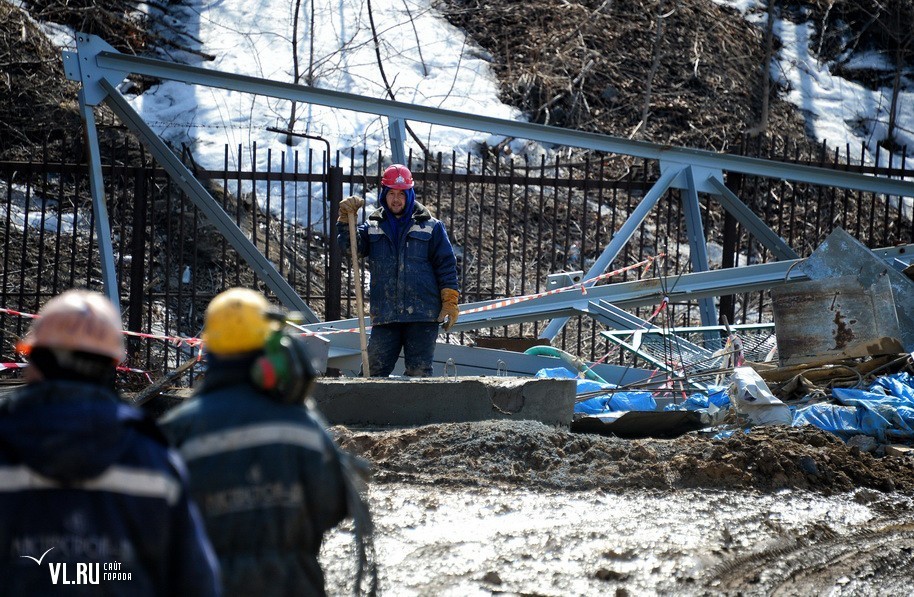

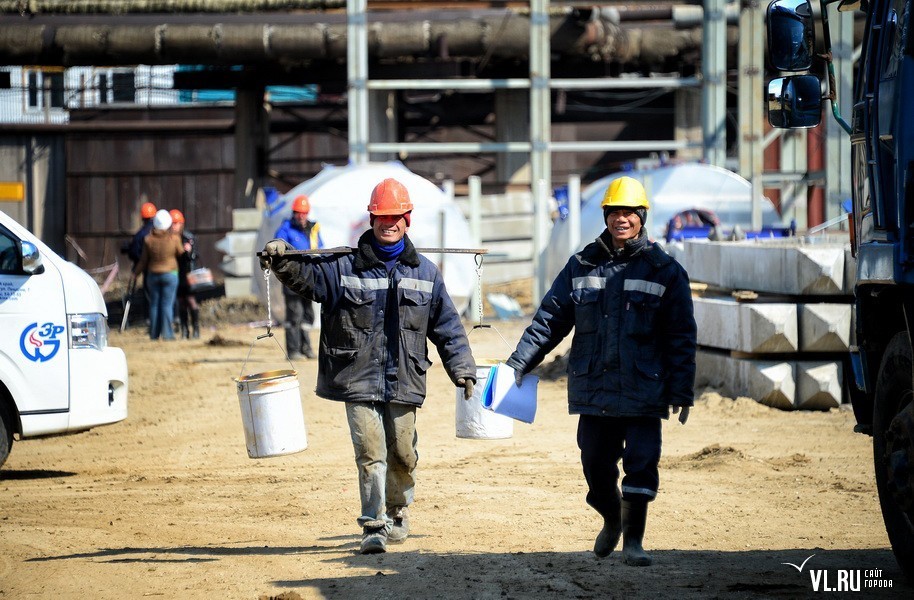

Начались работы в 2012 году, а заработает объект уже в сентябре. Сегодня на стройке более 270 человек и 23 единицы техники. Рабочие — со всего Приморья, Амурской области, Хабаровского края.

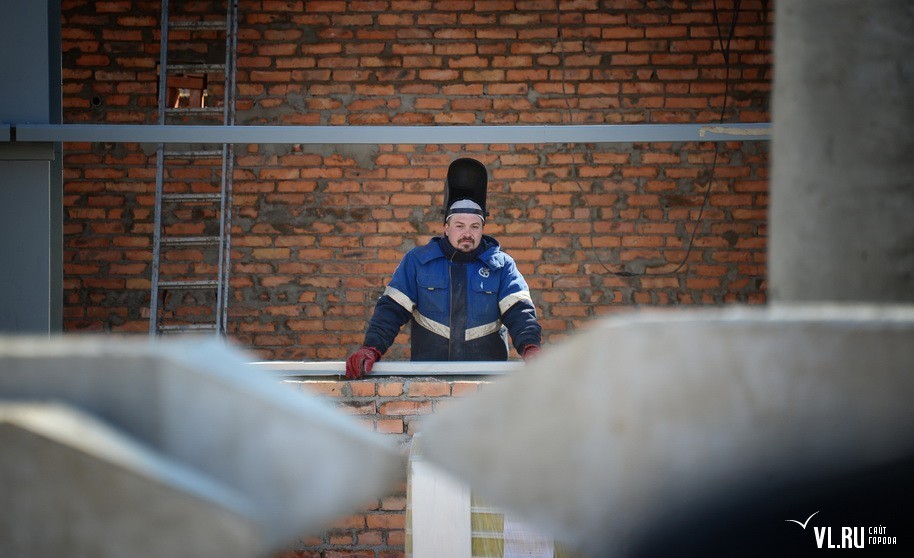

Бригадир монтажников Михаил Вертинский — из Комсомольска на Амуре. Во Владивостоке он второй год. 15 человек под его руководством сейчас кладут сендвич-панели. «В этом здании будут проходить электрические провода. Зимой делали обшивку еще одного здания. Потом будем все старое хозяйство демонтировать, все сносить, - рассказывает Михаил о работе. - Холода нам не мешали: мы ведь сами с севера, по сравнению с Владивостоком».

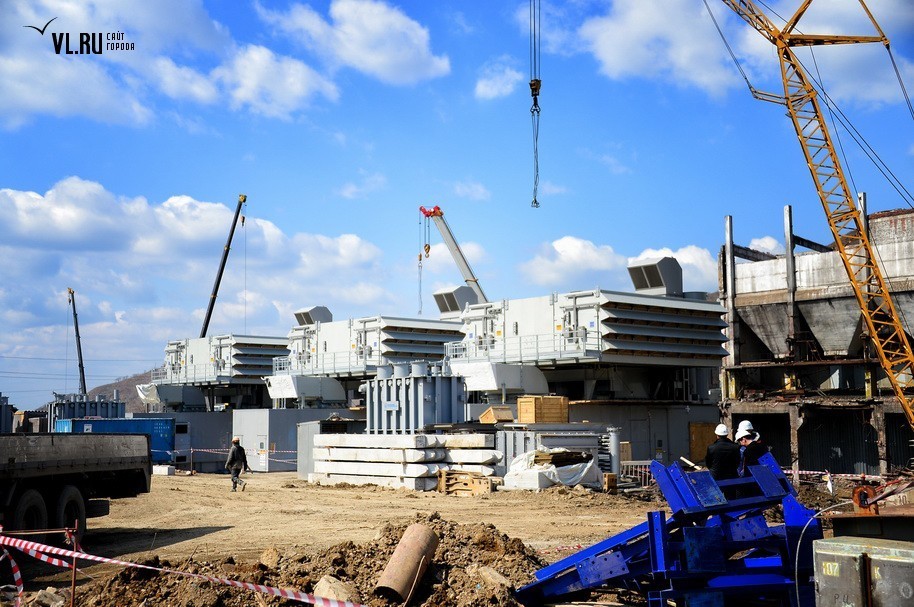

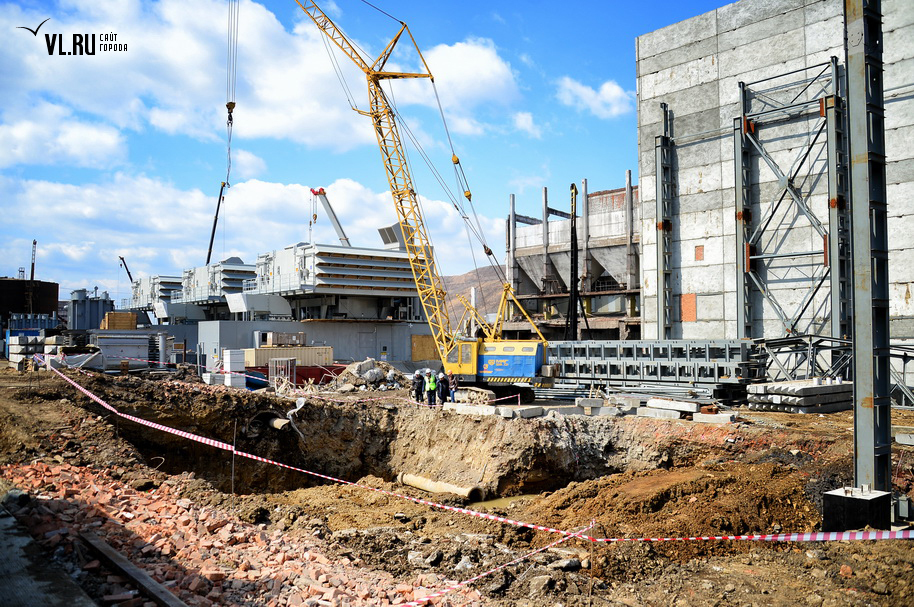

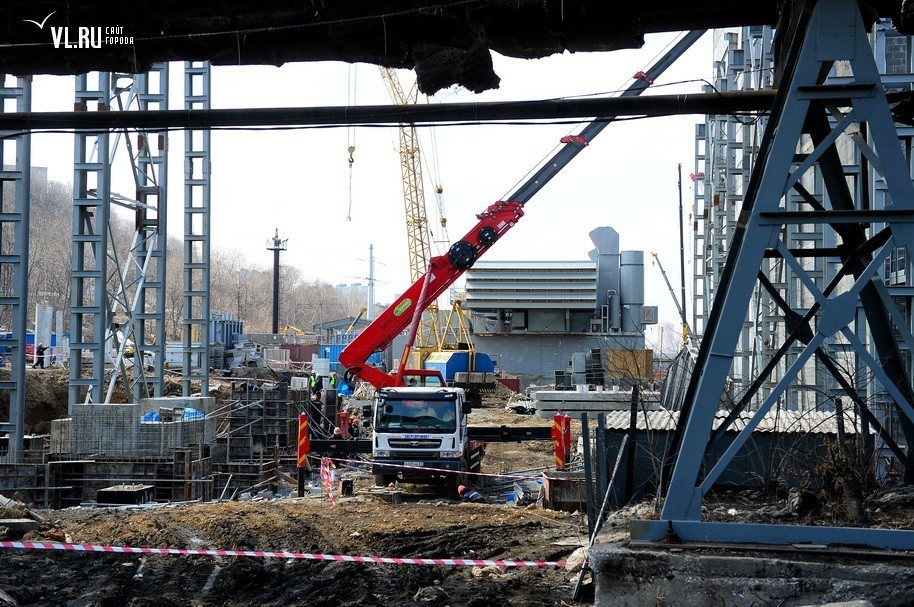

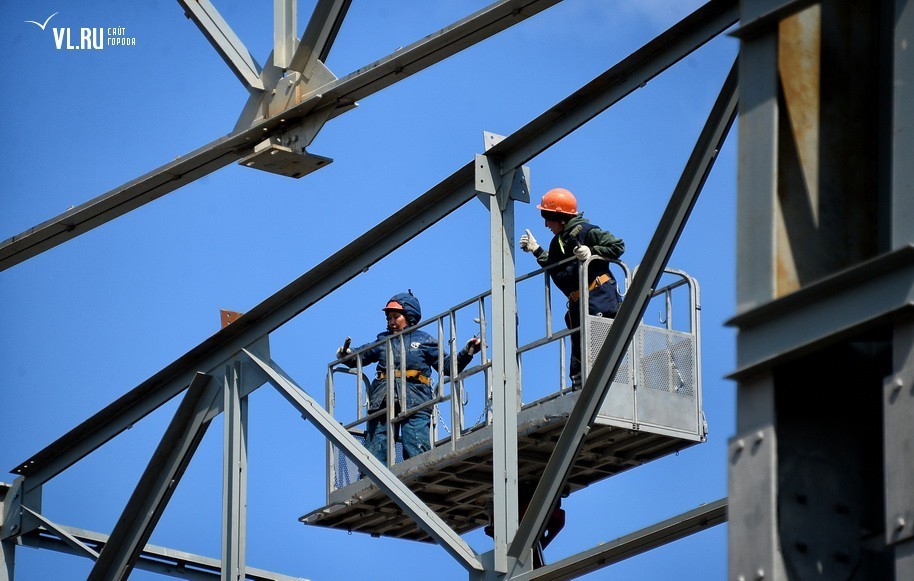

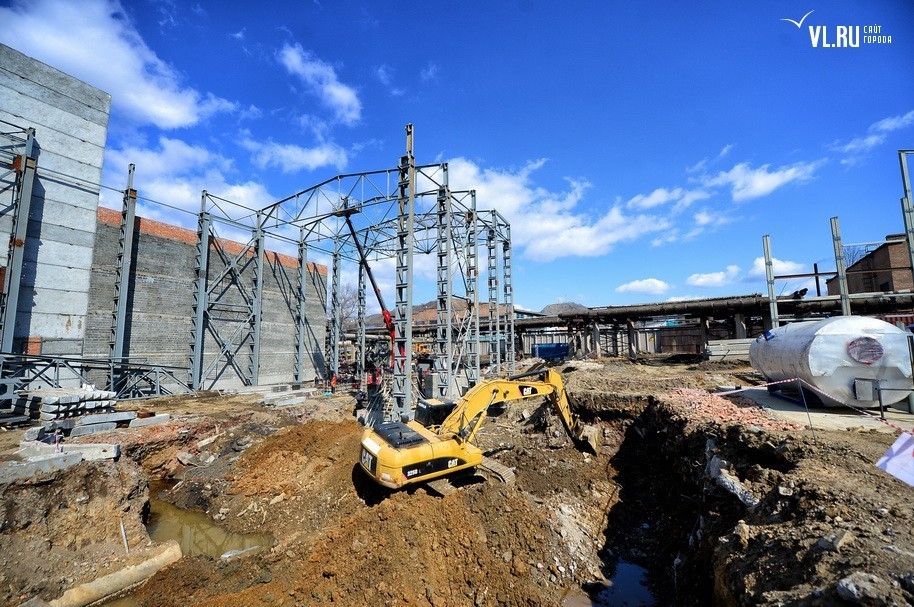

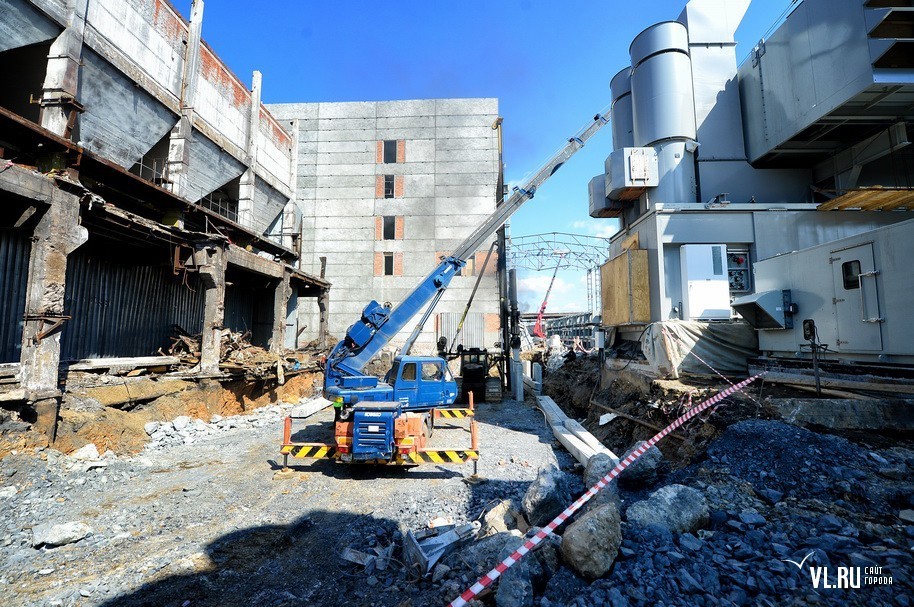

Основное оборудование — три мобильные газотурбинные установки General Electric по 46 мегаватт каждая. Они уже смонтированы, так что, говорит инженер ПТО ЗАО «Энергоремонт» Алексей Гордиенко, санкций в поставках оборудования можно не бояться. «На одной большой площадке — несколько объектов строительства. Там, где мы сейчас стоим, будет тоннель, в ближайшее время начнется раздел внутриплощадочных сетей и объектов, - говорит Алексей. - Есть, конечно, сложности в том, что мы работаем на уже существующем энергообъекте. Площадка стесненная, разворот техники проблематичен».
Напротив газовых турбин стоят склады и вспомогательные цеха. Слева — газовое хозяйство, три компрессорные станции. С их помощью будет происходить подготовка газа и его распределение.
Если сейчас вода на бойлерной подогревается паром, поступающим от ВТЭЦ-2, а отсюда распределяется на сетевые районы, то после введения «Восточной» греться вода будет на месте в трех котлах «Энтеророс».

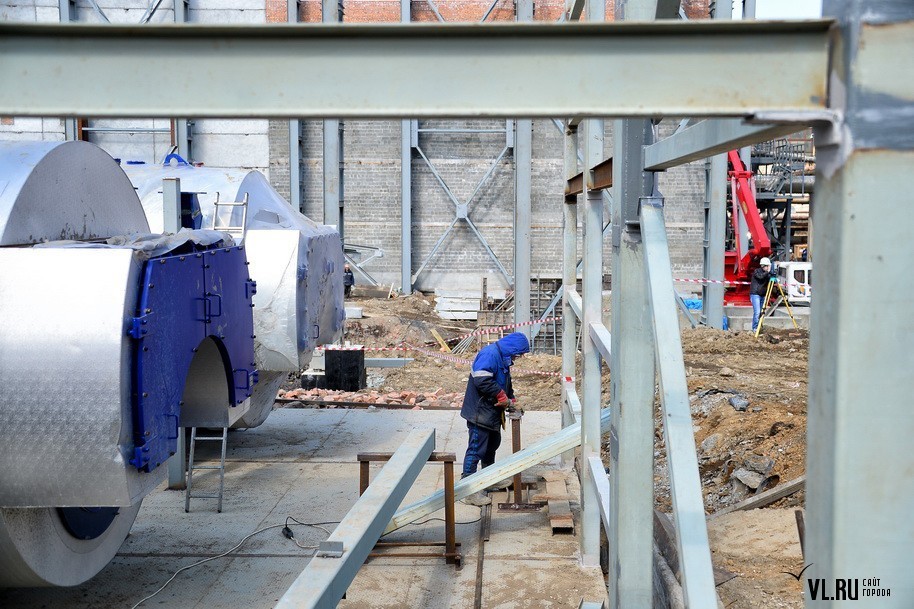

Здесь же, рассказывают специалисты дирекции по развитию энергетики Приморья, будет стоять три котла-утилизатора «ЭМАльянс» — с их помощью тепло будет сохраняться на станции, а не «выбрасываться в трубу», это повысит КПД энергообъекта.
Когда ТЭЦ «Восточная» переведет на себя 30 % тепловой нагрузки с ВТЭЦ-2, высвободив часть котлоагрегатов, появится возможность резервирования энергии по Владивостоку. Сейчас город получается энергию от объекта, который имеет КПД по теплу и электричеству на уровне 32 %. На этой станции КПД достигает 50 %. Экологические выбросы, обещают энергетики, будут ниже предельно допустимых норм в три-четыре раза.
«В данный момент от центральной пароводяной бойлерной отапливаются районы Жигура, Котельникова, Баляева, Сабанеева, Сипягина. С вводом ТЭЦ «Восточная» останется этот же район отопления. Всего около 700 домов», - объясняет Алексей Старцев, главный инженер «Приморских тепловых сетей», филиала «Приморская генерация» ОАО «ДГК».
Стоимость проекта — более десяти миллиардов рублей. Финансирование осуществляется за счет собственных средств «РАО ЭС Востока» и кредитов Европейского банка реконструкции и развития и Европейского инвестиционного банка. Несмотря на то, что кредитная организация может попасть под санкции, по этому проекту ограничений, связанных с секторальными или точечными санкциями, нет, заверяет генеральный директор ОАО «РАО ЭС Востока» Сергей Толстогузов.

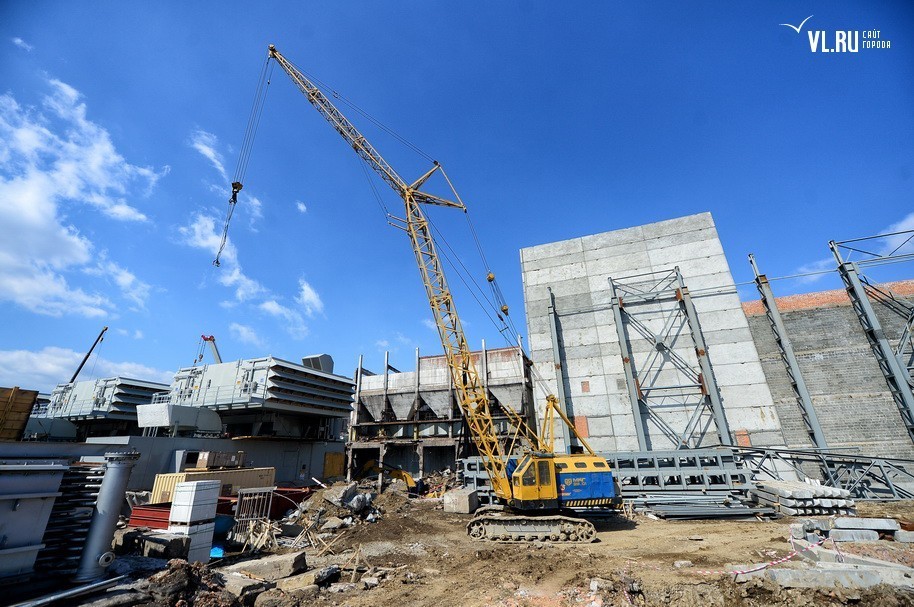

«Этот инвестиционный проект связан со старением оборудования ВТЭЦ-2 и приходом газа во Владивосток. Мы переводим котлы Владивостокской ТЭЦ-2 на газ. И с учетом того, что город активно развивается, решили распределять тепловую нагрузку, - комментирует Сергей Толстогузов. - Срок ввода станции — 2015 года, работаем в графике. Основное технологическое оборудование — газовые машины, генераторы, а также пункт подготовки газа — смонтированы, идет обвязка.

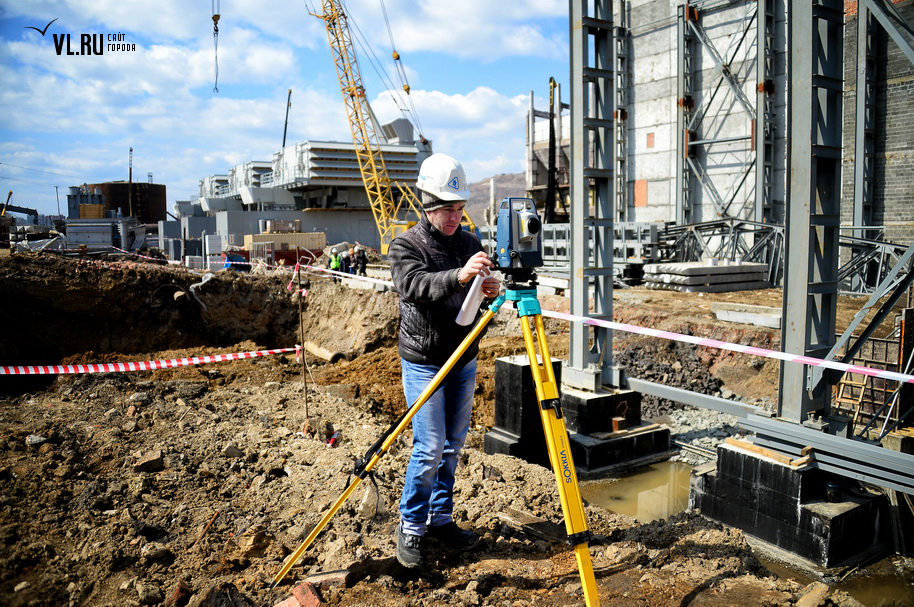

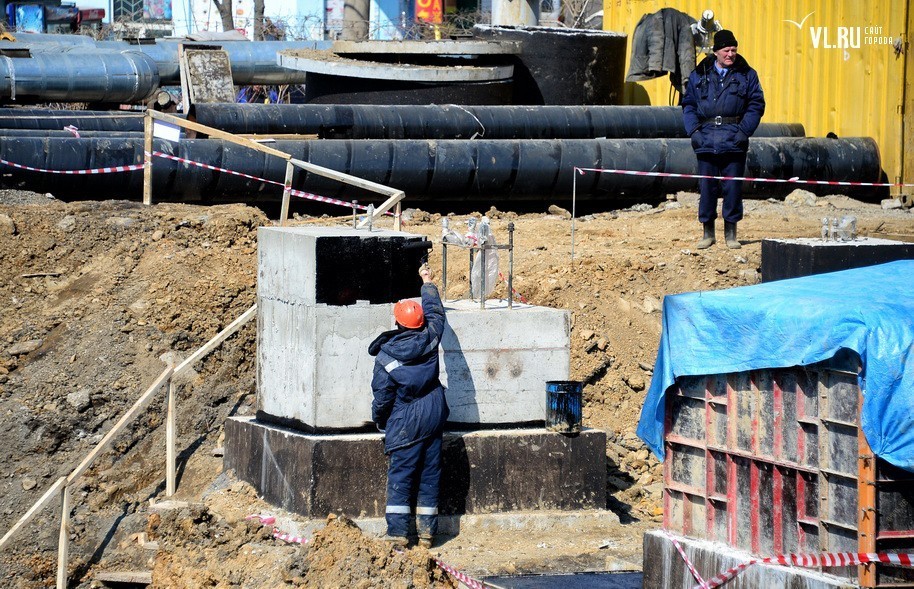

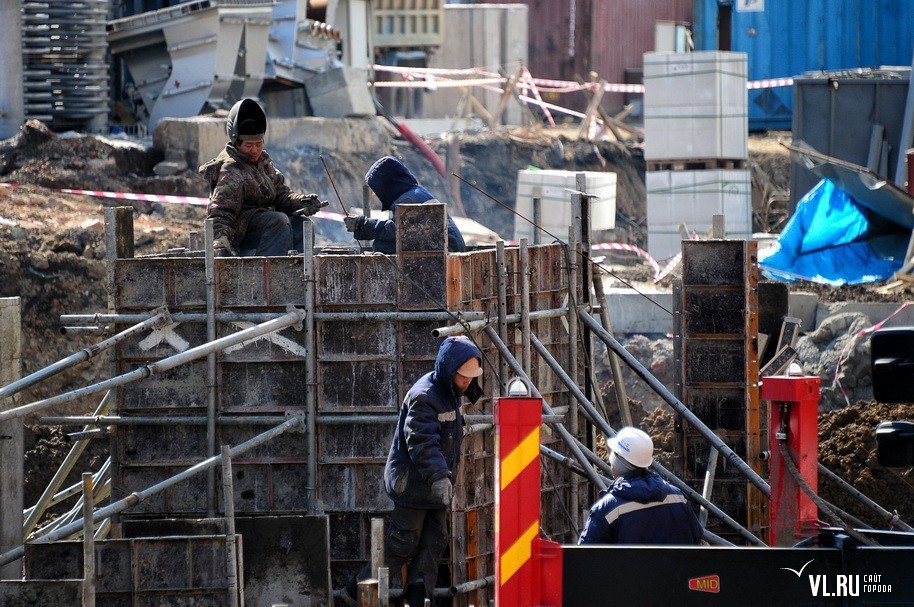

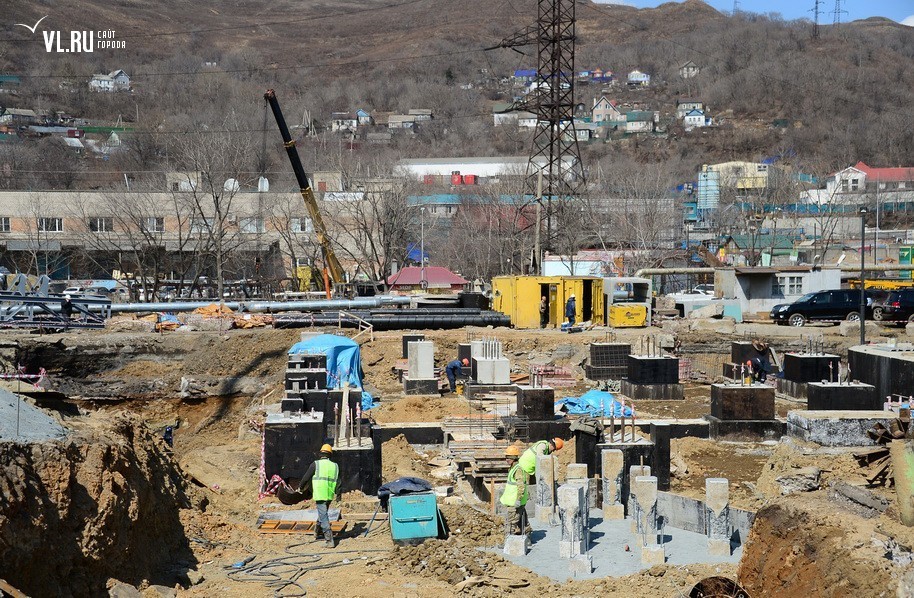

Сейчас идет установка фундаментов и монтаж котлов-утилизаторов. С территории застройки выносятся коммуникации. Сегодня мы обсуждаем вопросы, связанные с поэтапным переводом тепловой электрической нагрузки в октябре-ноябре этого года. Потребители даже не почувствуют, что тепло будут получать с нового энергообъекта».
