На ТЭЦ-1 начались масштабные работы по перекладке участка магистральной тепловой сети, который питает Эгершельд. Район разрастается, застраивается и нуждается во всё большем объёме тепловой энергии, поэтому диаметр трассы увеличивают с 720 мм до 1020 мм. Прослужит обновлённая сеть более 30 лет, но из-за работ жители Эгершельда и частично центра города надолго остались без горячей воды – вернуть её планируют до конца августа.

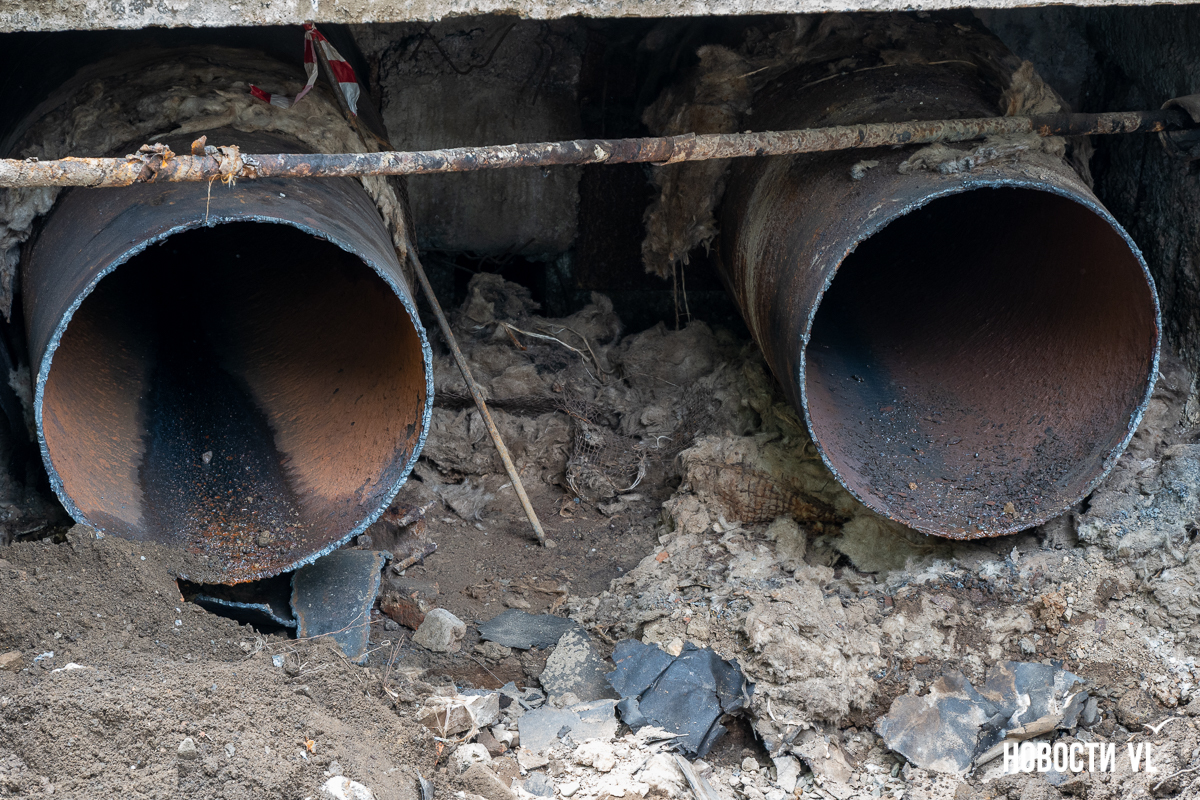

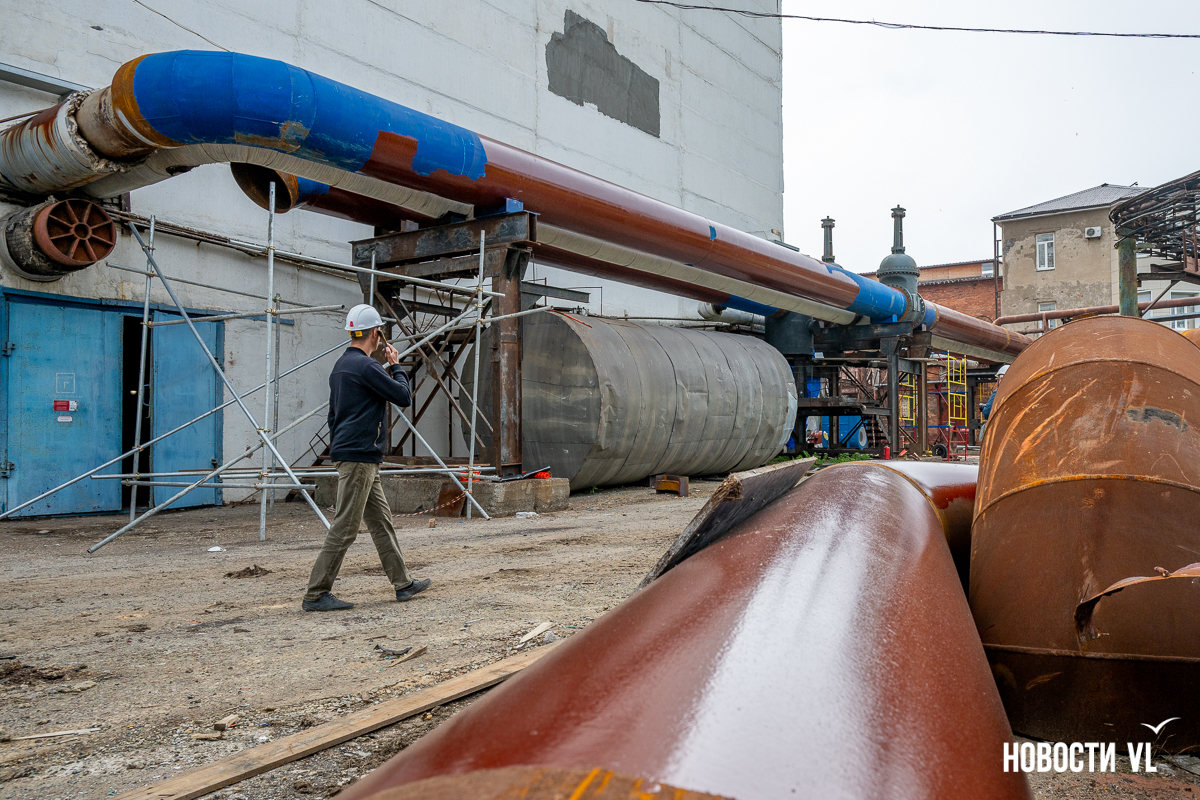

Сама сеть изгибается через строения ТЭЦ – где-то уже видно уложенные новые трубы увеличенного диаметра, остатки спиленной старой сети потихоньку вывозят.
«Это необходимо для увеличения пропускной способности наших трубопроводов. Город разрастается, на Эгершельде активно идёт строительство, жилых домов в том числе. И мы работаем в рамках техприсоединения – есть заявки от компаний на увеличение объёма гигакалорий (тепловой энергии)», – объясняет Олег Безногов, заместитель главного инженера СП «Приморские тепловые сети» АО «ДГК».
Как раз недавно мы рассказывали о планах застройки Эгершельда: администрация Владивостока проводит повторные общественные обсуждения проекта планировки и межевания территории оконечности полуострова. В прошлом году первый вариант был сперва утверждён, а затем отменён по протесту прокуратуры, теперь на суд общественности выносят обновлённый вариант.
Горячую воду на Эгершельде отключили во время второго этапа гидравлических работ 18 мая. Сейчас из-за работ тепловиков её нет у примерно 300 домов преимущественно Эгершельда и частично центра города – какие-то дома работают от других котельных, вроде «Северной» и «ТЭЦ-Восточной», но у значительной части района горячей воды всё равно не будет на весь период работ.
Протяжённость участка работ составляет 400 метров – он тянется от самой ТЭЦ-1 до жилого дворика в переулке Шевченко, 7. Работы и здесь в активной фазе – по асфальту ездит техника, оставляя за собой следы из грунта, продолжаются раскопки. Часть асфальта придётся вскрыть для прокладки сетей.
До 10 августа специалисты планируют уложить сами трубы – чтобы можно было провести гидравлические испытания и наконец подать воду. А на весь комплекс работ вместе с благоустройством после раскопок установлены сроки до 30 августа. К этому моменту на Эгершельд точно должна начать поступать горячая вода. Работ на соседних с нынешним участках в ближайшее время не планируется.
В «ДГК» добавляют – обновление магистральной сети увеличивает не только её пропускную способность, но и, что логично, жизненный цикл – проложенные трубы должны прослужить более 30 лет. Подобные работы с увеличением диаметра проходят не только здесь, но и в других районах города – не только Эгершельд нуждается в увеличении объёма тепловой энергии.
«Мы будем работать в районе Нейбута – ТЭЦ-2 – с увеличением диаметра, пойдём от ТЭЦ-2 и в лес в районе Нейбута. С увеличением диаметра мы будем работать и на Народном проспекте – начать должны уже в июле. Все работы у нас всегда запланированы заблаговременно – с согласованием проекта, поиском комплексной подрядной организации», – добавляет Олег Безногов.
